Γιατί κινδυνεύει το πυρηνικό project των 40 δισ. λιρών της Βρετανίας

Γιατί κινδυνεύει το πυρηνικό project των 40 δισ. λιρών της Βρετανίας

Πηγή Φωτογραφίας: power tecnology / new civil engineer // Γιατί κινδυνεύει το πυρηνικό project των 40 δισ. λιρών της Βρετανίας

Η κυβέρνηση έχει δεσμευτεί ότι θα λάβει την τελική επενδυτική απόφαση για το Sizewell C στο πλαίσιο της τρέχουσας αναθεώρησης των δαπανών, η οποία αναμένεται να ολοκληρωθεί το καλοκαίρι

Στην ακτή του Suffolk, ένας «στρατός» από εκσκαφείς και φορτηγά ισοπεδώνουν τα χωράφια και προετοιμάζουν το έδαφος για ένα από τα μεγαλύτερα έργα υποδομής της Βρετανίας.

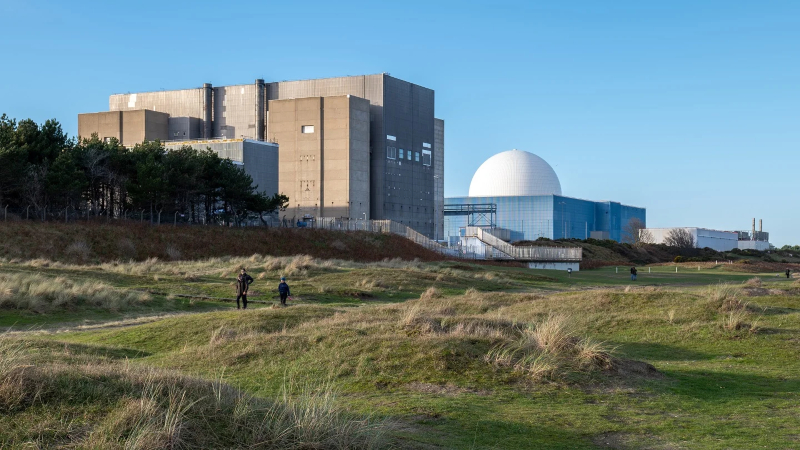

Σύμφωνα με την Telegraph, είναι εκεί που χιλιάδες εργάτες σχεδιάζουν να υψώσουν το Sizewell C, έναν πυρηνικό σταθμό αξίας πολλών δισεκατομμυρίων λιρών, στα τέλη της δεκαετίας του 2030, παρέχοντας τελικά ενέργεια για περίπου 6 εκατομμύρια σπίτια.

Ωστόσο, οι υπουργοί του Εργατικού Κόμματος σταθμίζουν επί του παρόντος κατά πόσον τα οφέλη του Sizewell C αξίζουν το γιγαντιαίο κόστος, το οποίο φέρεται να υπερβαίνει τα 40 δισ. λίρες (ο αρχικός προϋπολογισμός που δόθηκε για το HS2).

Από τη μία πλευρά, πρόκειται για ένα έργο που υπόσχεται να ενισχύσει την ενεργειακή ασφάλεια και την οικονομική ανάπτυξη.

Ωστόσο, πάνω από το έργο αιωρείται η «σκιά» ενός άλλου σχεδίου: του Hinkley Point C στο Somerset, το οποίο καθυστερεί αρκετά χρόνια πίσω από το χρονοδιάγραμμα και έχει υπερβεί δραματικά τον προϋπολογισμό.

Ο Sizewell C θα κατασκευαστεί με τις ίδιες σχεδόν προδιαγραφές, χρησιμοποιώντας την ευρωπαϊκή τεχνολογία αντιδραστήρων νερού υπό πίεση (EPR) της EDF.

Είναι οι πρώτοι πυρηνικοί σταθμοί που κατασκευάζονται στη χώρα από το 1995.

Θεωρητικά, η επανάληψη του σχεδίου θα πρέπει να συμβάλει στη μείωση του κόστους.

Ωστόσο, η ανάπτυξη του Suffolk έχει αντιμετωπίσει την σφοδρή κριτική από ακτιβιστές που υποστηρίζουν ότι πρόκειται για ένα «βαθιά λανθασμένο σχέδιο» και το οποίο θα κοστίσει ακριβά στα νοικοκυριά.

Η κυβέρνηση έχει δεσμευτεί ότι θα λάβει την τελική επενδυτική απόφαση για το Sizewell C στο πλαίσιο της τρέχουσας αναθεώρησης των δαπανών, η οποία αναμένεται να ολοκληρωθεί το καλοκαίρι.

Τον Αύγουστο, ο Ed Miliband, υπουργός Ενέργειας, δεσμεύτηκε να διαθέσει έως και 5,5 δισ. στερλίνες για το κόστος ανάπτυξης σε πρώιμο στάδιο.

Για την πυρηνική βιομηχανία στο σύνολό της, το διακύβευμα είναι υψηλό.

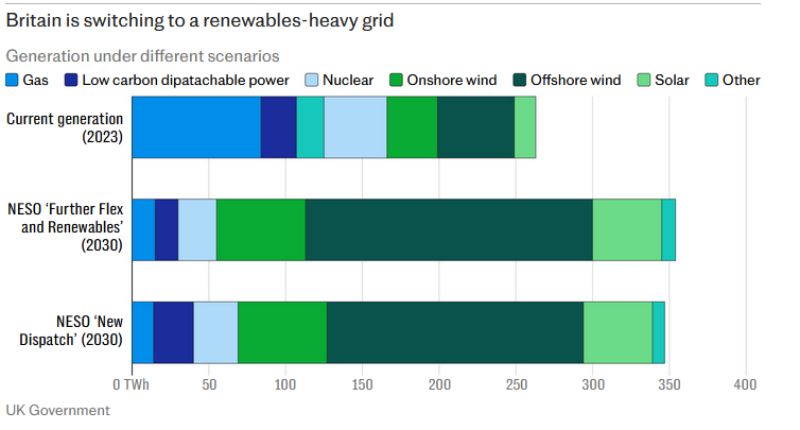

Με το Hinkley Point C, το Sizewell C και το παλαιότερο Sizewell B, το σύνολο θα φτάσει περίπου τα 7GW έως 8GW.

Μια τρίτη μεγάλης κλίμακας νέα μονάδα, στο Wylfa, στο Anglesey, προτάθηκε επίσης πέρυσι.

Ωστόσο, ειδικοί των Εργατικών έχουν επικρίνει τους στόχους των Συντηρητικών, υποστηρίζοντας ότι δεν υποστηρίζονται από κατάλληλο σχεδιασμό ή χρηματοδότηση.

Ο Miliband ξεκίνησε σιωπηλά μια αναθεώρηση του πυρηνικού προγράμματος πέρυσι και υπάρχουν εικασίες ότι θα μπορούσε σύντομα να καταργήσει την πρόταση του Wylfa και να επικεντρωθεί σε μικρότερα πυρηνικά εργοστάσια, γνωστά ως μικροί αρθρωτοί αντιδραστήρες (SMR).

Το μεγαλύτερο εμπόδιο στην πρόσφατη δέσμευση του πρωθυπουργού για τα πυρηνικά, είναι όπως πάντα, το πιθανό κόστος.

Μέσα στο Whitehall, υπάρχει νευρικότητα ότι η προώθηση του Sizewell C θα σημάνει ότι η κυβέρνηση θα πρέπει να εγγράψει ολόκληρο το κόστος του έργου στον ισολογισμό της, παρόλο που δεν θα επιβαρυνθεί με όλα τα έξοδα.

Υπήρξαν επίσης επίμονες αναφορές ότι οι επενδυτές, επιφυλακτικοί για τις υπερβάσεις του κόστους στο Hinkley, διστάζουν να υποστηρίξουν το Sizewell C.

Η EDF, βυθισμένη σε υπερβάσεις του προϋπολογισμού, έχει δηλώσει ότι είναι απίθανο να δαπανήσει περισσότερα χρήματα για το Sizewell πέρα από αυτά που έχει ήδη βάλει.

Όλα αυτά θα απασχολήσουν τους υπουργούς καθώς θα αποφασίζουν αν θα υποστηρίξουν ή όχι το έργο.
